一、工艺技术原理
(一)封孔工艺
1.钻孔封孔时采用全孔下筛管工艺,使用Φ32mmPE-100封孔管下至钻孔孔底,在孔内预埋 2根Φ16mm注浆管固定在封孔管上,并设置有爆破阀,其中第一注浆管连接第一囊袋和第二囊袋,第二注浆管连接第三囊袋。
2.封孔时,第一囊袋位于钻孔煤岩交接处向外2m的位置,第二囊袋位于距孔口不小于6m的位置,第三囊袋位于距孔口0.5m的位置,所有囊袋均设置有单向阀。
(二)注浆工艺
1.注浆过程中浆液按照1:1.2比例进行调配,使用高压注浆机对第一、第二囊袋及囊袋间进行注浆作业,待压力达到1.2MPa及以上且稳压半小时后停止注浆,待钻孔注浆24小时后连孔抽放。
2.按照上述工序对第二注浆管进行注浆作业,孔口内0.5m处第三囊袋在注浆后形成封堵屏障,二次注浆在钻孔连抽24小时后进行,并对钻孔内裂隙进行再次封堵,从而提高了钻孔抽采效果。

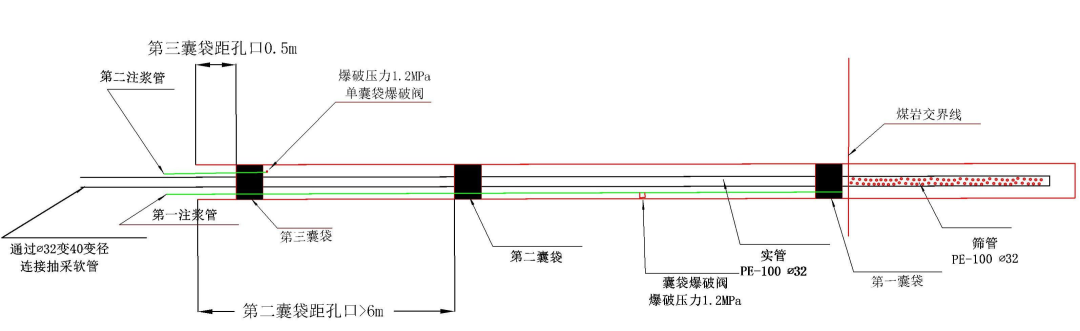

图 1 封孔工艺示意图
二、应用效果分析
XXX回风巷底抽巷穿层钻孔应用“三堵两注”带压封孔工艺后,相比传统的“两堵一注”封孔,钻孔初抽浓度提高20%以上,钻孔衰减速度降低50%左右,效果较为显著。
